Reemplazo de escaleras mecánicas
¿Sabía que las cinco escaleras mecánicas más largas de Estados Unidos son de Metro? ¡La escalera mecánica más larga, ubicada en la estación Wheaton, mide 230 pies de largo! Reemplazar estas escaleras mecánicas de récord mundial requiere una planificación y ejecución cuidadosas.
Con el primer contrato de reemplazo de escaleras mecánicas de Metro en 2011 se entregaron 145 escaleras mecánicas nuevas en ocho años. Como resultado de ese proyecto, la antigüedad promedio de nuestras escaleras mecánicas disminuyó de 27 años al inicio del proyecto a poco más de 11 años al final.

En 2021, iniciamos un segundo proyecto con el que se reemplazarán 139 escaleras mecánicas en 34 estaciones para 2028. Las nuevas escaleras mecánicas son más duraderas y fiables, y cuentan con iluminación LED y desinfección UV-C, lo que le brinda un viaje más seguro y tranquilo. Desde que comenzó el proyecto más reciente, las fallas en las escaleras mecánicas se redujeron en casi un 30 % en todo el sistema.

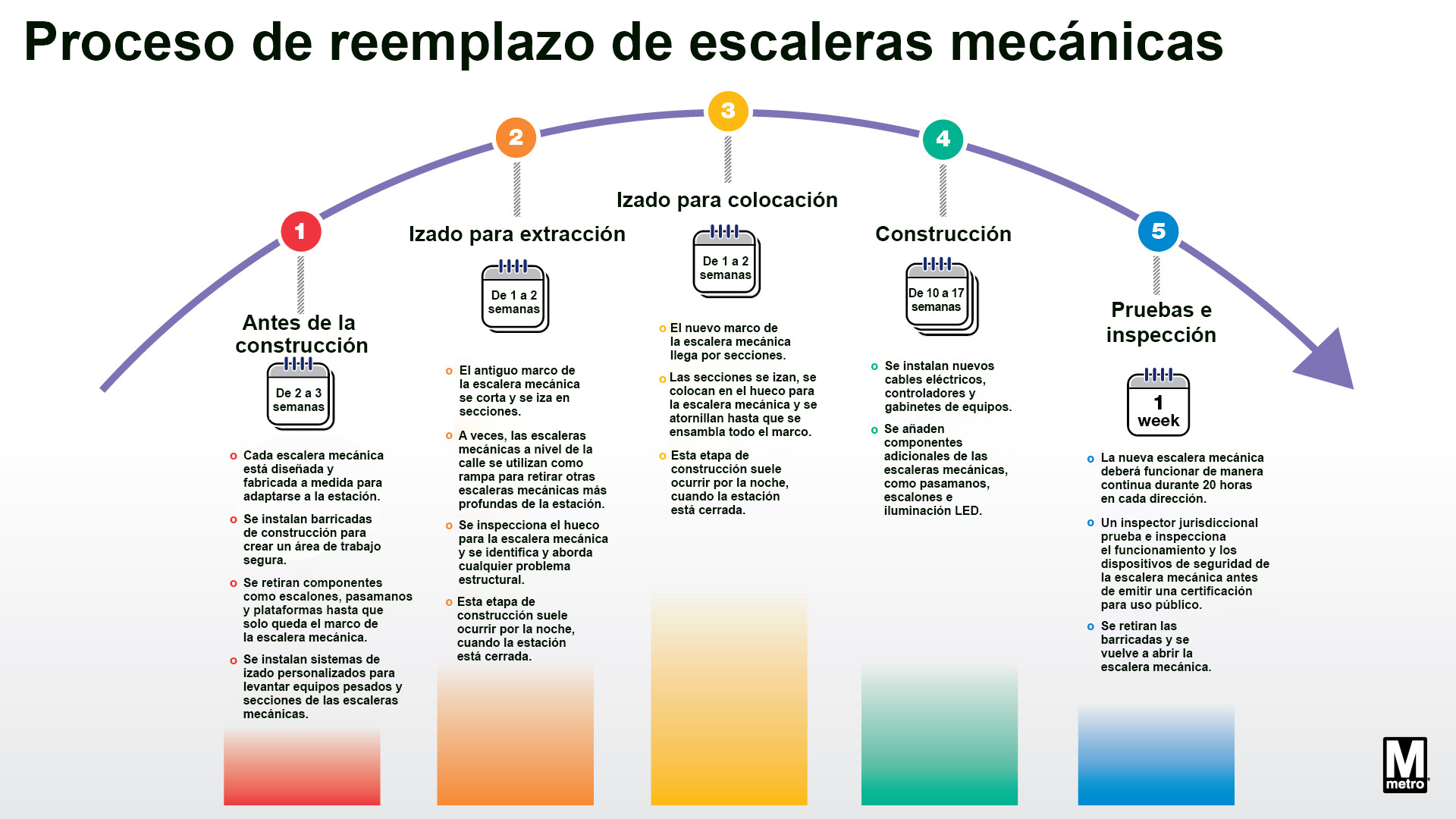

Nuestro objetivo es que siga trasladándose de forma rápida, segura y confiable mediante la instalación de escaleras mecánicas nuevas y más duraderas donde más las necesita. En promedio, un proceso de reemplazo de una sola escalera mecánica tiene cinco pasos principales y demora aproximadamente 25 semanas. Revise nuestro diagrama del proceso de reemplazo de escaleras mecánicas o lea a continuación para obtener más información.

- Antes de la construcción: De 2 a 3 semanas
- Cada escalera mecánica está diseñada y fabricada a medida para adaptarse a la estación.
- Se instalan barricadas de construcción para crear un área de trabajo segura.
- Se retiran componentes como escalones, pasamanos y plataformas hasta que solo queda el marco de la escalera mecánica.
- Se instalan sistemas de izado personalizados para levantar equipos pesados y secciones de las escaleras mecánicas.

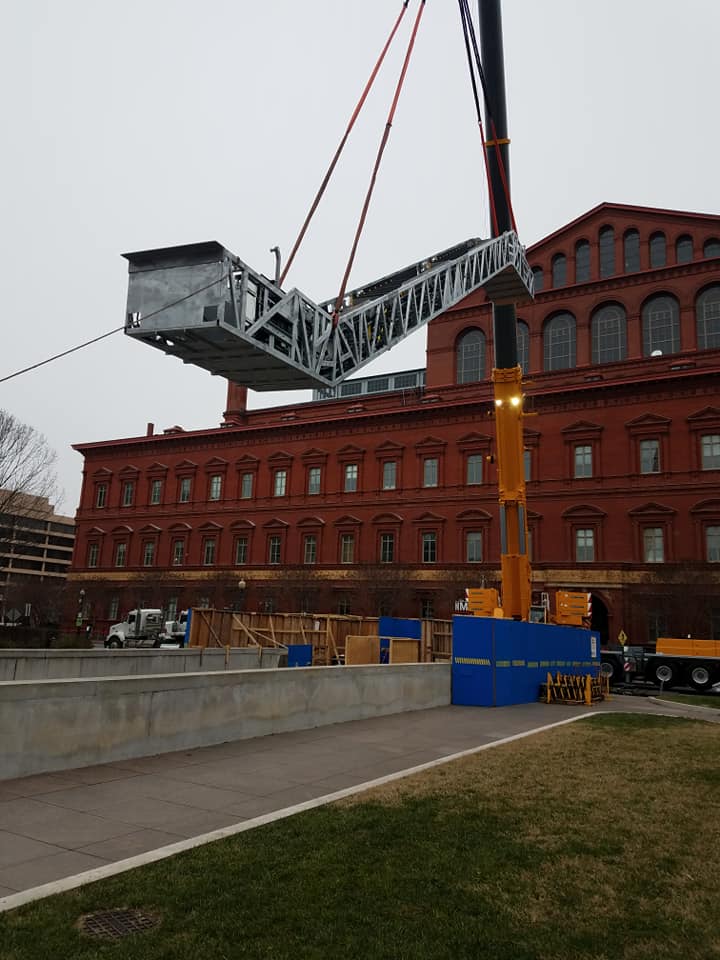

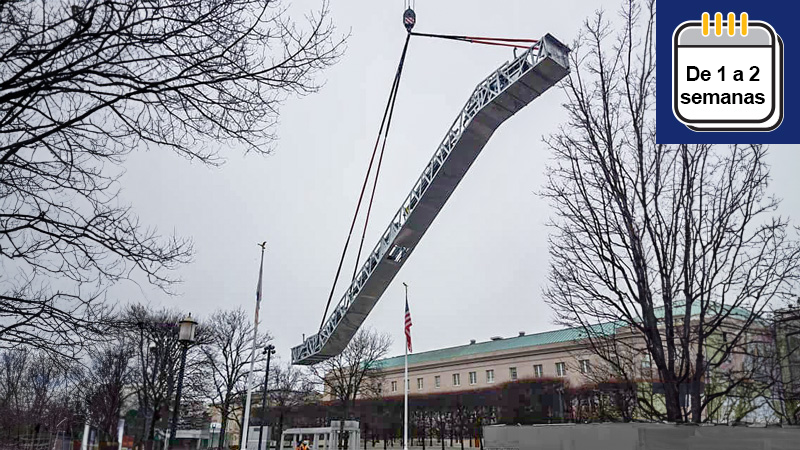

- Izado para extracción: De 1 a 2 semanas

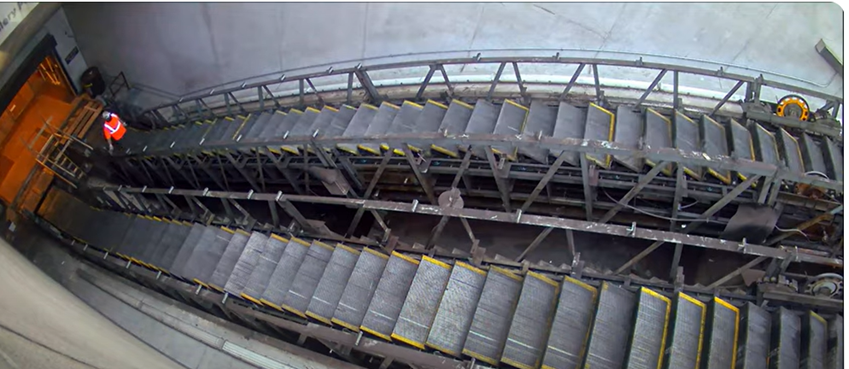

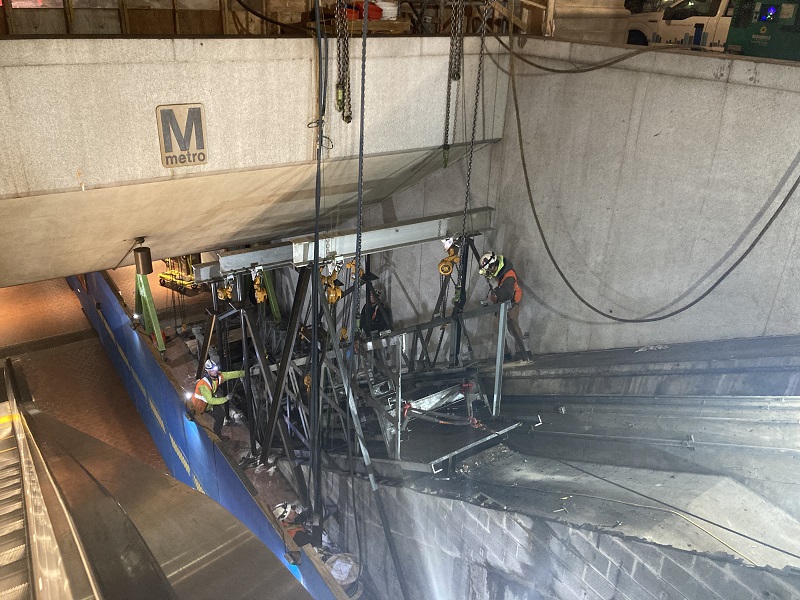

- El antiguo marco de la escalera mecánica se corta y se iza en secciones.
- A veces, las escaleras mecánicas a nivel de la calle se utilizan como rampa para retirar otras escaleras mecánicas más profundas de la estación.

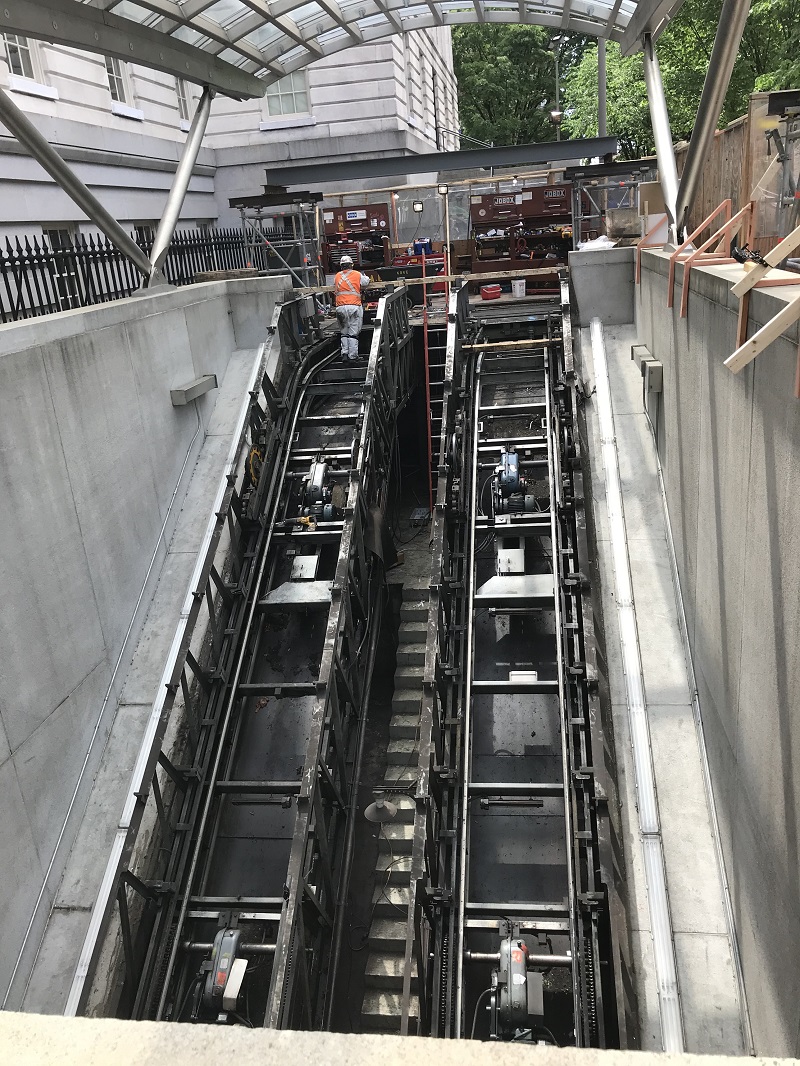

- Se inspecciona el hueco para la escalera mecánica y se identifica y aborda cualquier problema estructural.
- Esta etapa de construcción suele ocurrir por la noche, cuando la estación está cerrada.

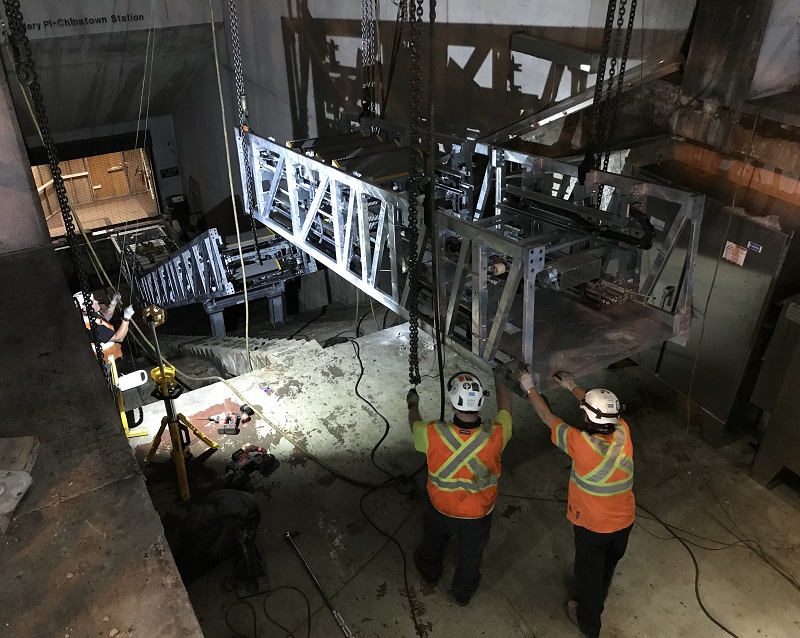

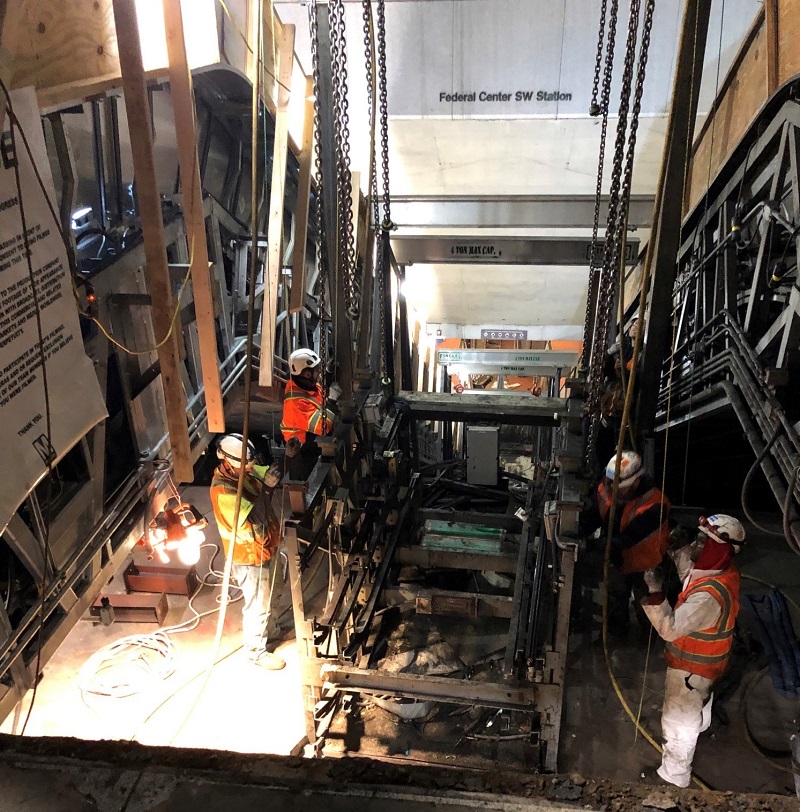

- Izado para colocación: De 1 a 2 semanas
- El nuevo marco de la escalera mecánica llega por secciones.
- Las secciones se izan, se colocan en el hueco para la escalera mecánica y se atornillan hasta que se ensambla todo el marco.
- Esta etapa de construcción suele ocurrir por la noche, cuando la estación está cerrada.

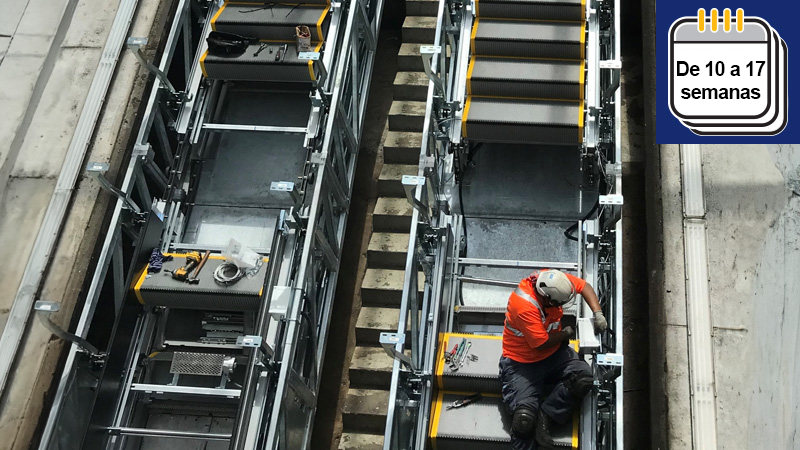

- Construcción: De 10 a 17 semanas
- Se instalan nuevos cables eléctricos, controladores y gabinetes de equipos.
- Se añaden componentes adicionales de las escaleras mecánicas, como pasamanos, escalones e iluminación LED.

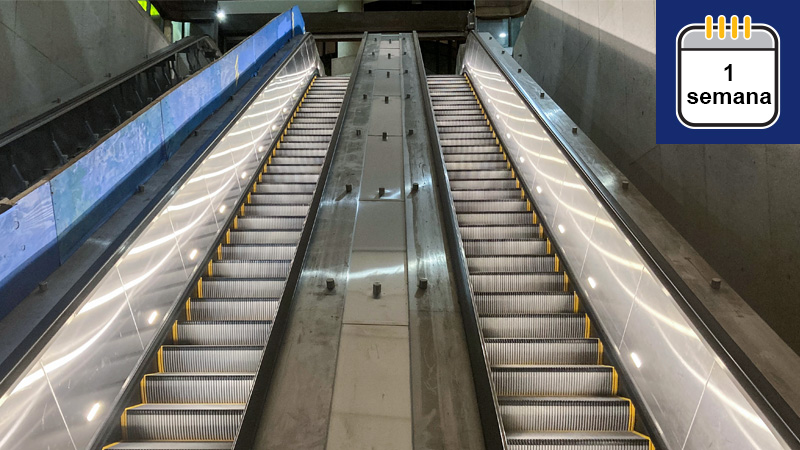

- Pruebas e inspección: 1 semana
- La nueva escalera mecánica deberá funcionar de manera continua durante 20 horas en cada dirección.
- Un inspector jurisdiccional prueba e inspecciona el funcionamiento y los dispositivos de seguridad de la escalera mecánica antes de emitir una certificación para uso público.
- Se retiran las barricadas y se vuelve a abrir la escalera mecánica.
Varias estaciones de Metro tienen proyectos activos para reemplazar las escaleras mecánicas. Preste atención a la señalización publicada en su estación. Le informaremos con antelación cada cierre prolongado de las escaleras mecánicas.
El proyecto de reemplazo de escaleras mecánicas alcanzó el hito de finalización del 50 % en diciembre de 2023. Para diciembre de 2028 se habrán reemplazado 139 escaleras mecánicas en 34 estaciones.

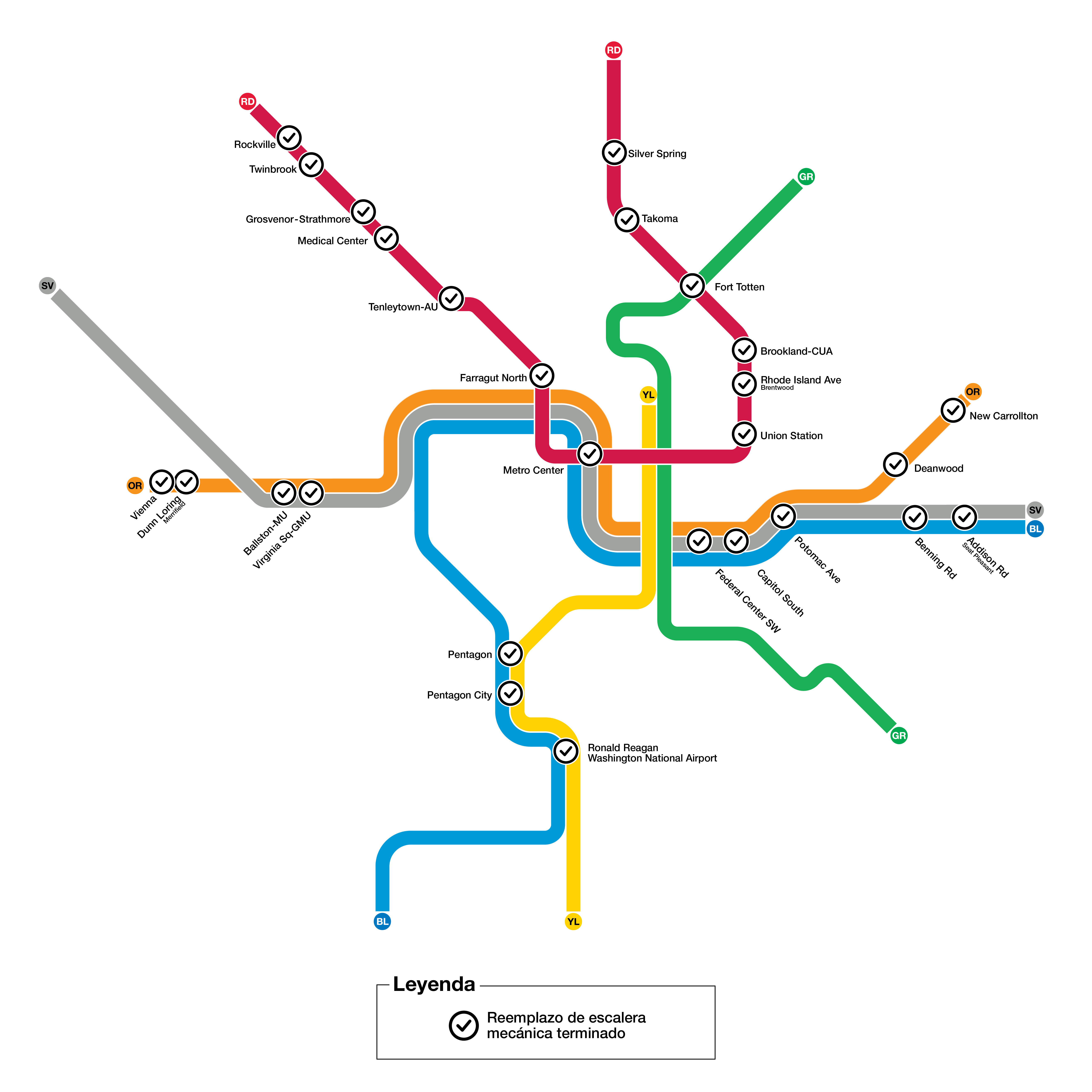

Estamos completando con frecuencia el reemplazo de escaleras mecánicas en todo el sistema. Vea cuáles son las estaciones que recibieron escaleras mecánicas nuevas desde 2021:
Reemplazo de escaleras mecánicas completadas hasta el 19 de agosto de 2025.
